产品经理,如何平稳推进产品版本升级?

访客4年前黑客文章858

编辑导读:产物的版本进级看似简朴,可是其实很巨大,有很多环境需要留意,譬喻任务数量、执行周期、时间节点等。本文作者从实际事情出发,分享了辅佐产物平稳进级的几点发起,但愿对你有所辅佐。

产物司理,如何平稳推进产物版本进级?

曾有一段时间,每周的版本进级都像是一次次“打赌”,赌赢了早早下班回家,赌输了第二天早上下班回家,险些每次版本进级都布满了不确定性和不行控性,这险些成了团队中难以消散的“阴影”。

为了办理这个头疼的问题,我梳理和类型了整个开拓和进级流程,并颠末多次实践的检讨与迭代,形成了较量成熟的流程类型,大幅度晋升了进级的乐成率,缓解了了团队闻“进级”而忧愁的情绪。

一、明晰一次版本进级包括的任务数量

大概大都产物司理都有过这样的体验:尚有几个小时就要进级了,溘然又测试出来一个新的bug,要求开拓改完再上线,不知不觉中就使得该版本的任务数产生了变革。产物司理认为这是对产物高度的认真,对瑕疵的零容忍的表示,但实际上,却滋扰了开拓同事们有序的进级筹备事情。

因此,我们需要约定好每一次版本进级包括了有几多个需求任务,几多个优化任务,几多个bug修复任务,并记录下来。推荐利用简朴项目打点东西,假如没有,用Excel在线文档也可以。一旦需要增加任务,产物司理需要综合考量,而不是一味地“逼着”开拓当即执行

产物司理,如何平稳推进产物版本进级?

二、明晰一次版本进级的执行周期

每周牢靠一天作为“进级日”是很早就形成的老例,相信许多公司也是这样。但与开拓同事相同后,发明当周任务当周进级的 *** 会让开拓事情很急遽,个中免不了呈现赶工而导致的问题。

我们凭据老例定在每周四晚固按时间进级,思量到测试和修改问题的时间,假如当周开拓当周进级的话,真正的开拓时间只有3个事情日阁下。因此,我将版本迭代的周期拉长为两周:别离为开拓周期和测试、进级周期。当周任务,下周进级,也就是在当周用足足一周的时间完成开拓事情,下一周颠末测试和问题的修复后,再进级。开拓事情与测试进级事情在两周的周期中瓜代举办。

产物司理,如何平稳推进产物版本进级?

三、确定好一次版本进级在各情况宣布的时间节点和重要事项

在未搭建开拓情况(以下称为DEV情况)时,开拓全部在测试情况(以下均称为BETA情况)上开展事情,经常导致版本宣布时的杂乱,显着在BETA情况验证无误的任务,宣布到正式情况(以下均称为WWW情况)后又有一堆问题。

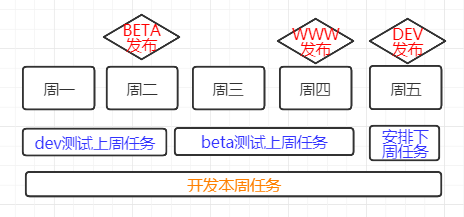

DEV情况搭建完成后,终于算是有了 *** 的发开事情情况,按照团队的事情习惯等实际环境,我划定了一次版本进级的周期内,什么时候宣布DEV情况,什么时候宣布BETA情况,什么时候宣布WWW情况的时间节点,以及宣布前后要执行的测试和验证行动。

DEV情况的宣布节点为开拓周期竣事的周五晚上,下周一一上班就开始举办测试。在DEV情况,每一个任务要颠末2轮测试,一次是发开工程师自检测试,一次是产物或测试同事举办验证测试。

BETA情况在测试、进级周期的周二晚长举办,在BETA情况下的测试别离由差异的两位产物或测试同事举办交错验证。

最后的WWW情况宣布节点在测试、进级周期的周四晚长举办,宣布后再举办一轮整体验收,即可宣告宣布完成

测试、进级周期的周五对本次版本进级举办复盘,总结履历教导,同时布置下一个开拓周期的任务。

产物司理,如何平稳推进产物版本进级?

四、对常见的突发问题做好预案

无论何等严密的打算,总不行制止一些意外环境,做好应对突发问题的预案,才气遇事不慌,沉着地处理惩罚问题。颠末一段时间“踩坑”的履历,总结出突发问题主要会合在两个方面:

1. 任务无法凭据打算的时间全部完成

其原因大概是开拓进程中碰着了问题,在某个任务上耗损了过多的时间;也大概是产物司理布置的任务事情量就超出了打算时间;也可能是由于上游协同部分问题影响了正常的事情进度;亦可能是有人告假、姑且有事等等,最终导致打算任务没有在开拓周期内完成。

碰着这种环境,假如不是出格紧张的任务,较量阻挡通过赶工的 *** 加班加点开拓,在打算时间里“硬上”,这样做或许率开拓质量不高,进级时不不变风险很高。

针对这样的突发环境,我提供了2种预案:

(1)担保宣布时间稳定,舍弃掉部门未完成开拓的任务,调解宣布打算,只宣布完成并可以或许充实测试的任务。
